灯会项目启动前要准备什么?7个节点减少返工和赶工
真正需要提前安排的,不只是工厂生产时间,而是范围确认、设计冻结、结构深化、现场准备和开放前整改能否连续衔接。
先看结论
灯会准备周期没有统一答案,先看还有多少事情没有确定。
灯组数量只是一个变量。项目范围是否稳定、设计能否冻结、结构是否复杂、旺季资源是否锁定、场地是否具备进场条件,以及开放前有没有调试和整改窗口,都会改变实际排期。
同样是春节灯会,商场布置十余组中型灯组、景区铺设多段主题路线、城市项目跨多个点位并加入互动装置,它们不可能套用同一套时间表。项目方真正要问的,不只是“工厂最快多少天做完”,而是“从现在到正式亮灯,还有哪些节点尚未锁定”。
如果需要进一步估算从方案到安装完成的总周期,可以结合彩灯项目排期指南倒推设计、生产、运输和现场安装。本篇重点解决的是开工前该先准备什么,以及哪些问题最容易把时间消耗在返工和等待上。
先判断复杂度
面积和灯组数量,不足以单独判断准备难度。
三十组静态灯组,可能比十组大型机械互动装置更容易推进;设计已经确认的多组项目,也可能比一个仍在讨论主题方向的小项目启动更快。规划阶段至少要同时看灯组数量、单体复杂度、设计成熟度、场地数量和开放日期是否可以调整。
灯组与点位
数量增加,会同步放大设计、编号、包装、安装和调试工作量。
大型和互动装置
大型门头、机械互动、水上灯组和高空悬挂需要额外结构与测试。
概念还是定稿
只有主题方向、已有初稿和效果图全部确认,是三个完全不同的起点。
单点还是多点
多个街区或城市点位,会增加测量、协调、运输和施工组织难度。
节点一 · 项目范围
范围没有锁定,越早画图越可能提前进入返工。
很多项目在开放区域、预算、主入口数量和互动内容尚未确定时,就要求设计团队开始出完整效果图。第一版做八十组,预算调整后改成五十组;主门刚确认,又增加第二入口;互动区域排进游线后,因为运营方案变化被取消。每一次变化都会继续影响结构尺寸、灯组位置、电力需求和安装计划。
进入完整设计前,至少先确定四件事:项目覆盖哪些区域、预算处于什么级别、哪些主门和主灯组必须保留、哪些互动和次级装饰可以根据预算调整。细节可以继续深化,但项目边界必须先清楚。
节点二 · 设计冻结
设计阶段最容易丢时间的,往往是决策链,而不是画图。
设计师完成修改后,项目可能仍在等待运营、市场、现场团队和负责人分别反馈。如果没有明确的最终决策人,设计就会在“确认、修改、再确认”之间反复。可靠的排期要把评审、修改、确认和冻结一起算进设计阶段,而不是只给绘图留时间。
较大的灯会可以采用分级冻结:主门、主灯组和核心互动先确认;大型结构、主要场景和道路节点随后确认;小型装饰、局部色彩和次级元素最后完成。这样核心灯组可以先进入深化和制作,不会因为一处小装饰尚未确定而让全部生产停住。
节点三 · 结构深化
效果图确认,不等于工厂已经可以照图焊接。
视觉方案进入生产前,还要转换成可以制作、拆分、运输和安装的结构方案。大型门头要考虑跨度和固定,大型动物要考虑重心和主要承重点,机械互动要为电机、连杆和检修位置留空间,模块化灯组则要提前确定拆分位置、吊点、接线接口和现场拼装方式。
常见问题包括:效果图只考虑正面,现场却需要多角度观看;造型大面积悬空但缺少合理支点;互动功能最后加入,内部已经没有设备空间;产品做完后才考虑拆分,运输和现场复原被迫返工。结构深化未必占用最长时间,但这一阶段没想清楚,问题会一直传递到交付末端。
节点四与五 · 制作和旺季资源
进入制作后,可以优化细节,但不要继续改变大方向。
生产开始以后,局部颜色、少量装饰、喷色和小型图案仍可能有调整空间;主体比例、人物动作、大型结构尺寸、机械互动方式、主承重点和模块拆分一旦变化,则可能需要重新切割、焊接、布灯、裱糊和测试。项目越往后,修改成本越会叠加到多个工序。
春节、元宵和国庆等节点前,紧张的不只是厂房,而是熟练钳工、焊工、裱糊工、美工、电工、机械调试人员、安装团队、特殊材料、吊车和运输窗口。某些熟练工种与设备资源,不能通过最后几天临时增加人数解决。
节点六 · 现场准备

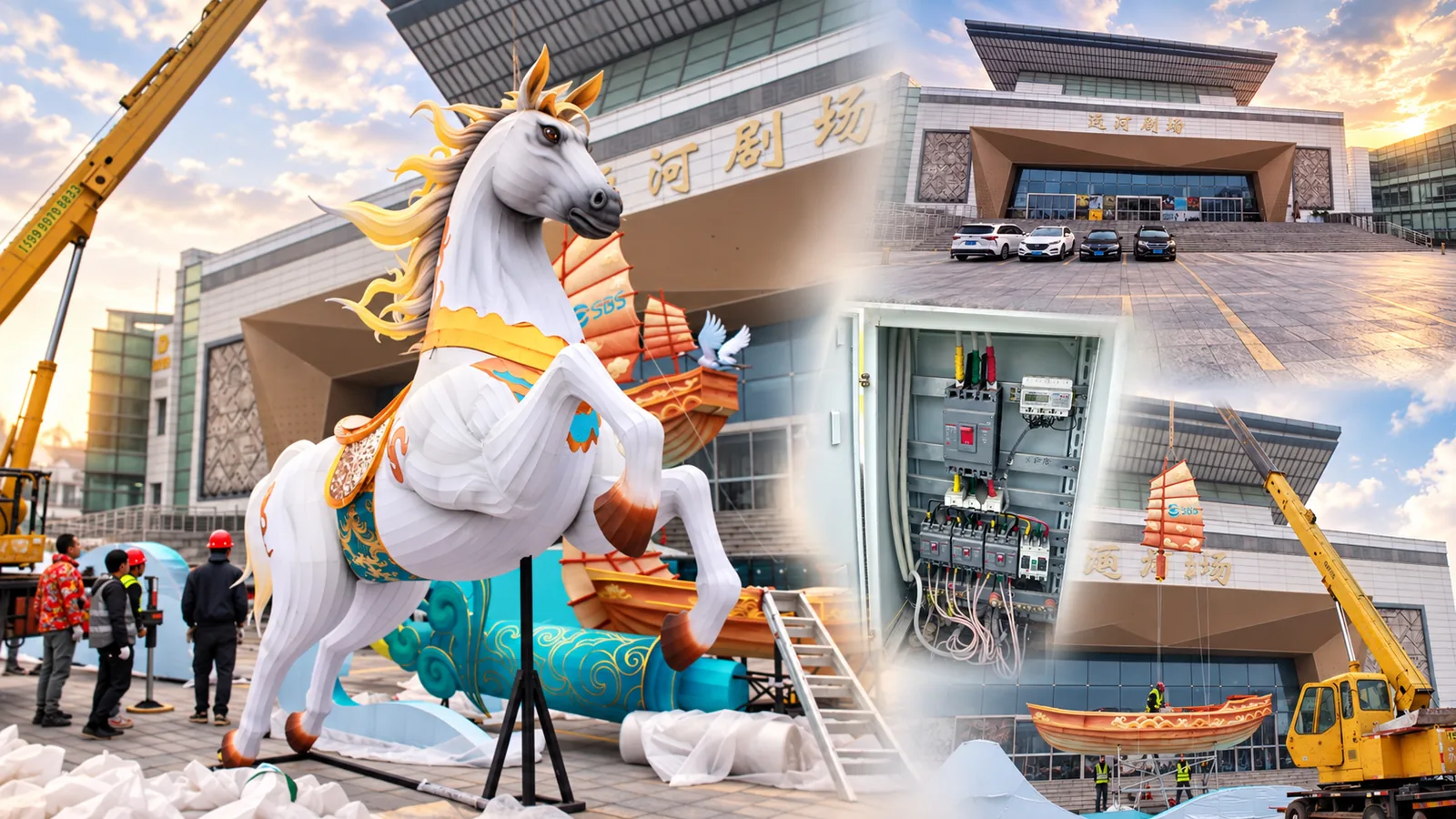

工厂按时完成,现场不具备条件,项目仍然会停。
产品已经完成、运输也按计划到场,但地面基础没有完成、配电条件未具备、吊车无法进入、道路仍在施工、预埋位置变化,或者卸货和临时堆放区域没有腾出来,安装团队都无法正常推进。
完整项目需要两条时间线同步运行:工厂线负责设计冻结、结构深化、制作和测试;现场线负责土建基础、供电、道路、卸货、吊装和安装区域交接。真正的项目管理,是让两条线在灯组进场时汇合。
节点七 · 调试与整改
安装完成不等于可以立即开放。
灯组全部就位后,才进入整体试灯和验收阶段。现场可能出现工厂内无法完全模拟的问题:某个角度有暗区、模块接缝明显、机械动作延迟、互动感应范围不合适、灯光节奏不协调、音响互相干扰,或不同灯组在实际游线中相互遮挡。
这些问题多数不需要大返工,但需要逐项发现、整改和复验。规模越大、互动越多、点位越分散,越不能把安装结束和游客进场安排在同一个时间节点。
节点风险表
第一次沟通时,就把容易丢时间的问题摆到桌面上。
| 节点 | 常见问题 | 直接影响 | 提前处理 |
|---|---|---|---|
| 项目范围 | 边做边改区域和数量 | 设计、预算与灯组数量反复调整 | 先锁定区域、预算级别、核心灯组与可选项 |
| 设计确认 | 多部门分散提意见 | 设计迟迟不能冻结 | 明确最终决策人并采用分级冻结 |
| 结构深化 | 只看效果图,不考虑拆装 | 运输、安装或互动结构返工 | 提前确认承重、拆分、吊点和接口 |
| 工厂制作 | 生产中改变主体比例或功能 | 钢架、布灯、裱糊和美工重复返工 | 主结构开工前冻结大方向 |
| 旺季资源 | 临时抢工种、设备和车辆 | 制作与安装节奏失控 | 提前锁定核心排产、材料和现场资源 |
| 现场准备 | 基础、电力和道路滞后 | 产品到场却无法安装 | 发货前完成进场条件确认 |
| 安装调试 | 安装完成就安排开放 | 问题没有整改和复验时间 | 预留联合试灯、整改和试运行窗口 |
如果项目已经晚了
先压缩决策复杂度,不要压缩结构、安全和测试。
- 先冻结主门、主灯组和核心打卡点,把资源集中到最重要的视觉节点。
- 减少大量完全不同的单体造型,适当使用成熟模块和重复结构。
- 简化非必要机械互动,优先保留真正影响体验的功能。
- 让工厂制作与现场基础、电力和吊装准备并行推进。
- 提前确认安装图、接口、编号和现场人员,不等产品完成后再讨论安装。
- 把次级装饰和可选内容列为第二优先级,避免所有事项同时卡住核心进度。
不能省略的环节:承重结构、电气安全、工厂测试、安装后的整体试灯和正式开放前的整改复验。项目可以减少内容,但不能用省略必要验证来换取“看起来更快”。
常见问题
灯会项目启动前,采购方经常问什么?
灯会项目一般应该从什么时候开始准备?
没有适用于所有项目的固定时间。项目越大、非标定制越深、场地越分散、开放日期越刚性,越要提前锁定范围、设计、产能和现场条件。若要估算从设计到安装的总周期,还需要结合灯组数量、复杂度、运输和安装条件单独倒排。
为什么效果图确认后还不能马上生产?
效果图解决视觉方向,正式制作前还要完成结构深化,包括主要承重、模块拆分、吊点、接线接口、互动设备空间和现场安装方式。缺少这一步,问题容易被带到运输和安装阶段。
灯会项目时间已经很紧,应该先压缩什么?
应先减少决策复杂度和非核心内容,例如先冻结主门、主灯组和核心打卡点,并把可选装饰放到第二优先级。承重结构、电气安全、工厂测试和开放前联调不应被省略。
工厂完成后,现场还要准备哪些条件?
至少要确认基础、供电、施工道路、吊装空间、卸货区、临时仓储和安装区域已经具备条件。工厂生产和现场准备应同步推进,并在灯组进场前完成一次书面确认。
第一次沟通灯会项目需要提供什么资料?
建议提供计划开放日期、项目地点、场地平面图或照片、预计规模、核心主视觉数量、当前设计进度、复杂装置需求,以及基础、电力和安装条件的准备情况。
提交项目资料 →
